계획 오류는 과거에 일이 늦어진 경험이 있어도 이번 소요 시간을 짧게 예상하는 경향이에요. 한 연구에서 설문일부터 논문 제출까지 남은 기간의 평균 예상은 33.9일, 실제는 55.5일이었어요. 내 계획에서는 직접 일한 시간과 완료까지의 경과 시간을 나눠 기록해봐요.
30분이면 끝난다던 보고서가 두 시간을 잡아먹었어요.
자료만 붙이면 끝날 것 같았는데 출처를 다시 찾고, 표를 고치고, 파일을 내보내다 시간이 지나가는 장면을 떠올려보세요. 이런 소요 시간 예측을 다룬 개념이 계획 오류(planning fallacy)예요. 알람을 끄고 다시 잠드는 현상은 수면과도 관련되므로 이 글의 연구로 설명하지 않아요.
이상한 건 같은 방식으로 여러 번 어긋나도 다음 계획이 잘 안 바뀐다는 점이에요. 지난번 기록은 뒤로 밀리고, 이번엔 잘 풀릴 거라는 그림이 앞으로 나와요.
잘 풀리는 과정만 떠올리면 빠지는 시간이 생겨요
계획을 세울 때 머릿속에 떠오르는 건 대체로 하나의 진행 그림이에요. 자리에 앉고, 파일을 열고, 순서대로 처리해서 마무리하는 장면이 끊김 없이 이어지거든요.
그 그림에 잘 안 들어오는 게 변수예요. 파일이 안 열리고, 자료가 한 군데 더 있다는 걸 뒤늦게 알고, 중간에 연락이 오는 일은 매번 형태가 달라서 미리 그려두기가 어려워요. 그래서 머릿속 일정은 실제보다 짧게 나오기 쉬워요.
그러니 이건 게으름이나 시간관념과는 좀 다른 자리에 있는 문제인데요. 계획을 꼼꼼히 나눠 짜는 경우에도 각 단계의 시간을 잘 풀린 쪽으로 잡으면 결과는 비슷하게 어긋나요.

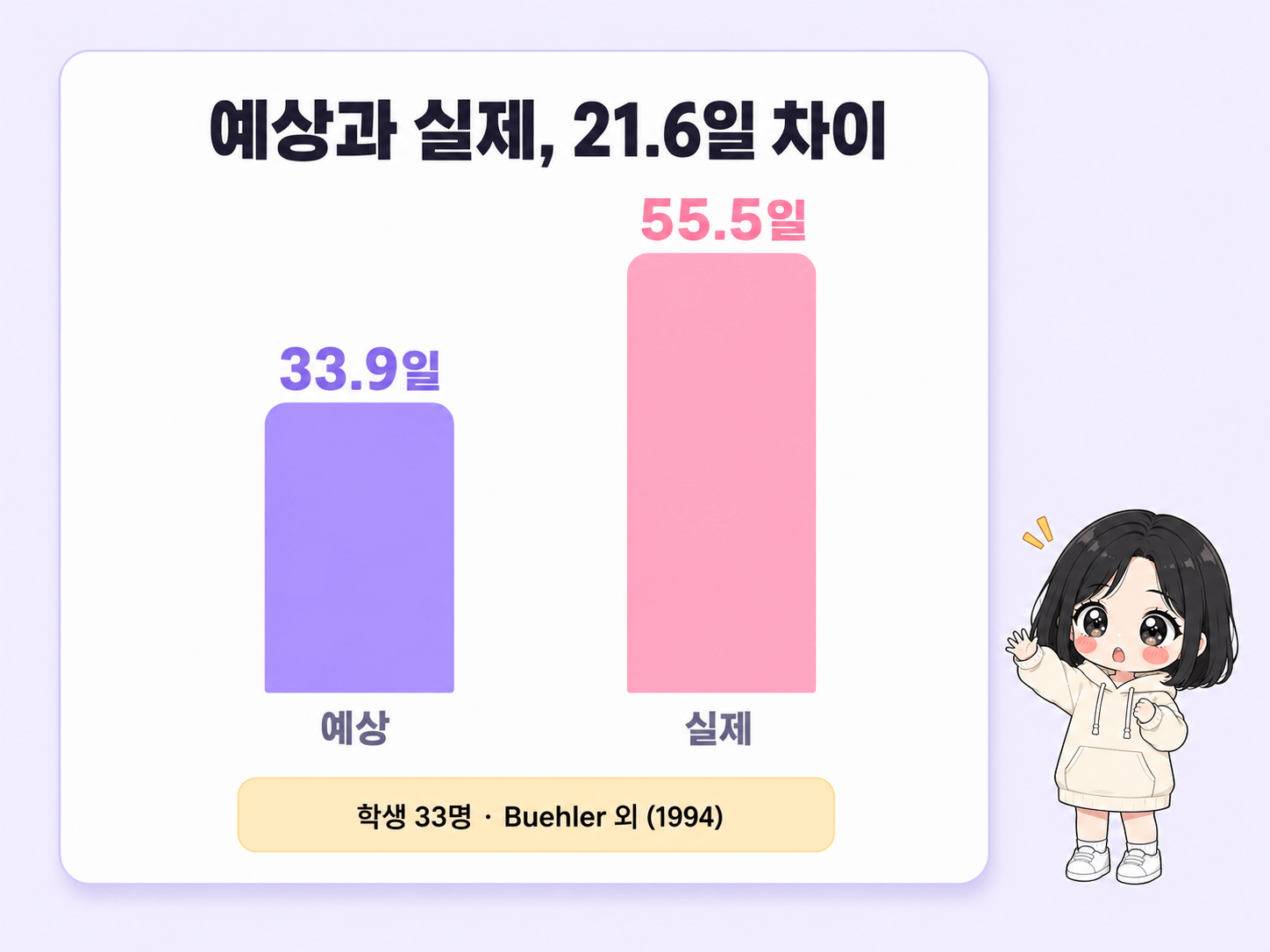

예상은 33.9일, 실제는 55.5일이었어요
계획 오류를 숫자로 보여준 대표 연구는 뷸러와 그리핀, 로스가 1994년에 발표한 실험이에요. 캐나다 워털루대에서 심리학 우등논문을 쓰던 학생 37명에게 논문을 언제 낼 수 있을지 물었고, 그중 33명의 자료를 분석했어요.
학생들이 가장 정확한 예측으로 답한 기간은 평균 33.9일이었는데, 실제 기간은 평균 55.5일이었어요. 이미 논문을 쓰고 있던 학생들에게 설문한 날부터 제출일까지 남은 일수를 비교한 결과예요. 논문을 처음 쓰기 시작한 날부터의 총 작성 기간이나, 집중해서 일한 시간을 잰 것은 아니에요.
두 평균의 차이는 21.6일이고, 자기가 적은 날짜 안에 논문을 낸 학생은 전체 응답자 기준 29.7%였어요. 모든 학생이 똑같이 21.6일 늦었다는 뜻은 아니에요. 측정 방법과 수치는 1994년 논문의 연구 1에 실려 있어요.
모든 게 잘 풀리는 경우의 평균 예상은 27.4일, 잘 풀리지 않는 경우는 48.6일이었어요. 후자도 실제 평균 55.5일보다 짧았지만 그 두 평균의 차이는 통계적으로 유의하지 않았어요. 최악의 시나리오도 항상 현실보다 짧다는 결론으로 확대하면 안 돼요.
연구자들은 이 차이를 관점의 문제로 설명했어요. 이번 일이 어떻게 진행될지 머릿속에서 한 컷씩 그리는 방식이 내부 관점(internal perspective), 비슷한 일들이 실제로 얼마나 걸렸는지를 모아 보는 방식이 외부 관점(external perspective)인데요. 학생들의 예측은 앞쪽 방식에 가까웠고, 그래서 끊김 없이 매끈한 일정이 나왔어요.
같은 함정은 하루 일정에서도 반복돼요
이사 준비나 집 정리, 서류 처리처럼 단계가 여러 개 붙은 일에서 특히 잘 드러나요. 머릿속에서는 한 단계가 끝나면 다음 단계가 곧바로 시작되는데, 실제로는 그 사이에 이동과 대기가 끼어들거든요. 다른 사람이 걸린 일이라면 답을 기다리는 시간까지 붙어요.
처음 해보는 일이라면 필요한 단계를 빠뜨릴 수도 있어요. 다만 시간 예측의 오차와 더닝 크루거 효과의 자기 평가 오차는 서로 다른 연구 질문이에요. 하나가 다른 하나의 원인이라고 여기지는 않아요.
다음 주 달력이 비어 있어도 그 시간을 전부 이 일에 쓸 수 있는지는 별도로 확인해야 해요. 이동·식사·다른 약속을 빼고 실제로 확보할 작업 시간을 표시해 보세요. 예상 소요 시간과 달력에서 쓸 수 있는 시간이 맞는지 비교할 수 있어요.
예측이 빗나갔을 때 고칠 대상은 사람이 아니라 예측 방법이에요. 걸린 시간을 한 줄 남겨두는 것만으로도 다음 계획에 쓸 근거가 하나 생겨요.
과거 기록을 볼 때는 기억의 오차도 살펴봐요
그럼 지난번에 얼마 걸렸는지 떠올리면 되겠다 싶은데, 기억에도 오차가 있을 수 있어요. 로이와 동료들의 2005년 리뷰 논문은 과거 소요 시간을 짧게 기억하면 그 기억에 기댄 다음 예측도 짧아질 수 있다는 설명을 제시했어요. 과거 경험을 예측에 충분히 반영하지 않는다는 설명과 함께 작용할 수 있으며, 모든 기억이 항상 짧아진다는 뜻은 아니에요.
표본도 짚어둘 만해요. 33.9일과 55.5일은 37명 중 추적 기간 안에 논문을 제출한 33명의 평균이에요. 예상은 학생에게 물었고 실제 제출일은 논문 과목 담당자가 기록했어요. 미제출 4명은 이 평균 계산에서 빠졌으며, 모든 과제에서 같은 차이가 나는 것은 아니에요.
예측이 빗나가면 할 일이 다음 날로 남기도 해요. 미완성 과제가 기억이나 주의에 어떤 영향을 주는지는 별도의 연구에서 살펴본 문제예요.
예측이 덜 빗나가게 하는 방법
원인 설명은 갈려 있어도 예측이 실제보다 짧게 나온다는 현상 자체는 여러 자료에서 반복 관찰돼요. 그러니 방향만 알고 있어도 손볼 구석이 생겨요.
기억의 오차를 살펴볼 자료를 남기는 것부터 시작할 수 있어요. 일을 끝낸 다음에 실제 시작·완료 시각을 한 줄 적어두는 거예요. 다음에 비슷한 일을 잡을 때 그 줄을 읽으면, 외부 관점에 쓸 재료가 생기거든요.
다음은 일을 하위 단계로 나눠 각각 시간을 적는 방법이에요. 크루거와 에번스의 2004년 연구에서는 단계를 풀어 쓴 조건의 예상 시간이 더 길어졌고, 실제 시간을 측정한 일부 실험에서는 과소추정도 줄었어요. 모든 과제에서 나눌수록 정확해진다는 보장은 없어서 완료 뒤 기록과 비교해야 해요.
마지막은 대기와 수정에 쓸 여유 시간을 별도로 표시하는 거예요. 정해진 배수가 정답은 아니에요. 비슷한 작업 기록의 범위를 보고, 자료가 준비됐는지와 다른 사람의 응답이 필요한지에 따라 조정하는 편이 근거가 분명해요.
가상 예시: 보고서 30분 계획에서 무엇이 빠졌을까요?
다음은 예측 방법을 설명하기 위해 만든 기록이에요. 실제 조사나 운영자의 업무 기록은 아니에요. 각 단계가 겹치지 않고 차례로 진행됐다고 가정해요. 여기서 합계는 작업 시작부터 제출까지의 경과 시간이며, 아무 작업도 하지 못한 응답 대기 15분도 포함해요.
| 단계 | 시작 전 예상 | 완료 뒤 기록 | 차이의 이유 |
|---|---|---|---|
| 자료 확인 | 5분 | 20분 | 원문과 수치 재확인 |
| 본문 작성 | 20분 | 35분 | 설명 보완 |
| 표·서식·제출 | 5분 | 25분 | 표 수정과 파일 확인 |
| 응답 대기 | 0분 | 15분 | 동료 자료 기다리기 |
| 합계 | 30분 | 95분 | 65분 초과 |
같은 범위의 최근 기록이 80·95·110분이었다면 우선 그 범위를 출발점으로 삼아보세요. 이 세 수치도 가상 예시예요. 세 번의 최솟값·최댓값은 참고할 관찰 범위이지, 다음 일이 반드시 그 안에 끝난다는 보장은 아니에요. 이번에는 자료가 모두 준비됐다면 대기 시간을 줄여볼 수 있고, 표를 새로 만들어야 한다면 서식 시간을 늘려야 해요.
이 기록에서 직접 일한 시간은 20 + 35 + 25 = 80분, 시작부터 제출까지는 80 + 15 = 95분이에요. 두 숫자는 서로 다른 질문에 답해요. 내 작업량을 잡을 때는 80분을, 약속한 제출 시각과 비교할 때는 대기를 포함한 95분을 살펴봐야 해요.
가상 예시: 기다리면서 다른 단계를 했다면 더하면 안 돼요
이번에는 다른 보고서의 기록을 가정해 볼게요. 완료 기준은 ‘최종 파일 전송’이고, 자료 요청 자체에 걸리는 시간은 생략했어요. 작업 도중 다른 일이나 휴식은 없었다고 가정해요.
- 14:00~14:15: 초안 작성 15분.
- 14:15: 필요한 자료를 요청해요. 자료는 14:35에 도착해 요청부터 수신까지 20분이 걸려요.
- 14:15~14:30: 자료를 기다리는 동안, 그 자료 없이도 할 수 있는 서식 정리 15분을 해요.
- 14:30~14:35: 자료가 없어서 나머지 작업을 진행하지 못하고 5분 기다려요.
- 14:35~14:55: 받은 자료 반영·검토·파일 전송을 20분 동안 마쳐요.
직접 일한 시간은 15 + 15 + 20 = 50분, 시작부터 완료까지는 14:55 − 14:00 = 55분이에요. 20분의 응답 대기 중 15분은 서식 정리와 겹쳤어요. 그래서 50 + 20 = 70분으로 단순히 더하면 같은 15분을 두 번 세게 돼요. 이 예시에서는 작업 50분 + 겹치지 않은 대기 5분 = 경과 55분으로 맞아떨어져요.
자료가 와야만 서식 정리를 시작할 수 있었다면 같은 방식으로 겹칠 수 없어요. 여러 사람이 함께 일하거나 휴식·다른 일이 섞이면 개인별 작업 시간 합계와 경과 시간의 관계도 달라져요. 먼저 시작·종료 시각과 겹친 구간을 적고, 실제 순서대로 확인해 보세요.
내 일정에 옮겨 쓸 기록 양식
아래 항목을 메모에 복사하고 비슷한 일 몇 건을 같은 기준으로 남겨 보세요. 앞의 가상 예시처럼 계산을 정리하기 위한 양식이며, 정해진 정확도를 보장하는 도구는 아니에요.
- 일의 범위·완료 기준: ___쪽 보고서 / 초안 저장·파일 전송·검토 승인 중 어디까지인지 ___
- 시작 전 예상: 직접 작업 ___분 / 예상 시작 날짜·시각 ___ / 예상 완료 날짜·시각 ___
- 실제 기록: 시작 날짜·시각 ___ / 완료 날짜·시각 ___ / 직접 작업 ___분
- 대기·겹침: 무엇을 언제부터 언제까지 기다렸는지 ___ / 그중 다른 단계를 진행한 구간 ___
- 계획과 달라진 조건: 빠뜨린 단계 ___ / 추가 요청 ___ / 다른 일·휴식 ___
- 다음 계획에 반영할 근거: 비교할 과거 기록 ___ / 이번에 달라진 조건과 조정할 시간 ___
한 번은 ‘초안 저장’, 다음에는 ‘상대방 검토 승인’을 완료로 잡았다면 같은 작업처럼 평균 내지 말고 나눠 보세요. 마감 전에 끝내기 어렵다고 판단되면 필요한 자료의 도착 시각이나 제출 범위를 먼저 확인하고, 변경된 완료 예상도 상대방에게 알려요.
자주 묻는 질문
계획 오류는 경험이 쌓이면 사라지나요?
1994년 연구에서 자신이 예상한 날짜 안에 논문을 제출한 비율인 29.7%만으로 경험이 쌓일 때의 효과를 판정할 수는 없어요. 경험의 횟수와 예측에 실제로 반영한 기록을 구분해 보세요. 다음 계획에 쓸 때는 완료 기준과 작업 범위가 비슷한 과거 기록부터 골라 비교할 수 있어요.
33.9일과 55.5일 차이는 학생들에게만 나타나는 건가요?
그 수치는 워털루대 심리학 우등논문 수강생 37명 가운데 33명의 자료라서, 다른 일이나 다른 집단에 같은 크기로 옮겨 붙이기는 어려워요. 다만 예측이 실제보다 짧게 나오는 방향 자체는 여러 자료에서 반복 관찰돼요.
최악의 경우를 가정하면 예측이 맞아떨어지나요?
최악의 경우 평균 예상은 48.6일, 실제 평균은 55.5일이었지만 이 차이는 통계적으로 유의하지 않았어요. 원논문은 비관적으로 예상하게 해도 개인별 예측의 정확도가 개선되지 않았다고 보고했어요.
지난번에 얼마 걸렸는지 떠올려보는 건 도움이 안 되나요?
떠올린 시간 자체에 오차가 있을 수 있어요. 2005년 리뷰는 과거 소요 시간을 짧게 기억하는 것이 다음 예측의 과소추정으로 이어질 수 있다는 설명을 제시했어요. 기록이 있다면 시작·완료 기준을 확인하고 그때 적은 시각과 기억을 비교해 보세요.
일을 쪼개면 부담만 커지지 않나요?
쪼개면 자료 찾기·수정·제출 같은 빠진 단계를 확인할 수 있어요. 2004년 연구에서 예측 시간이 늘고 일부 실험의 과소추정이 줄었지만, 늘어난 시간이 항상 정확하다는 뜻은 아니에요.
- Journal of Personality and Social Psychology — Buehler 외, 1994년, 예측한 완성 시점보다 실제가 늦었던 결과
- Psychological Bulletin — Roy 외, 2005년, 과거 소요 시간의 기억 오차가 다음 예측에 반영될 수 있다는 설명
- Journal of Experimental Social Psychology — Kruger & Evans, 2004년, 일을 쪼개게 하면 예측 시간이 길어짐
자료 확인일: 2026년 9월 30일
이 글의 33.9일과 55.5일은 설문일부터 논문 제출일까지의 일수이며, 완료 자료가 있는 33명의 평균이에요. 예상은 학생의 응답, 실제는 과목 담당자의 제출일 기록을 사용했어요. 보고서의 분 단위 기록과 시각은 설명을 위해 직접 구성한 가상 사례예요. 어느 일에나 적용되는 여유 시간 공식이나 이 기록 양식의 효과를 검증한 연구 결과는 아니에요.
